发布时间:2018-12-19 13:13来源:昆明市高速公路建设开发股份有限公司
关于石林至泸西高速公路(昆明段)项目通车进展情况

2016年12月18日,在昆明市举行重点高速公路集中开工暨项目启动仪式上,公司控股建设的石林至泸西高速公路(昆明段)项目正式开工启动,标志着公司在高速公路领域迈出了一步。

截至目前,石林至泸西高速公路(昆明段)项目建设已接近尾声,项目通车工作正在紧张有序地进行中,现将有关通车进展情况汇报如下:

一、 项目的意义

石林至泸西高速公路位于云南省东南部,是《云南省道路网规划(2014—2030)》规划的省高网昆明至那坡高速公路(昆明—宜良—石林—泸西—丘北—广南—富宁—那坡)中的一段。

“十二五”期间,云南省各州市紧紧抓住云南旅游“二次创业”的契机,推进旅游产业优势与地域优势,城市建设与旅游开发,政府投资与多元筹资相结合,盘活自然资源、交通区位、历史人文、产业基础等。红河哈尼族彝族自治州、泸西县人民政府、文山壮族苗族自治州、丘北县人民政府联合提出了以石林风景名胜区为中心,辐射宜良九乡、陆良彩色沙林、泸西阿庐古洞、丘北普者黑和弥勒白龙洞的滇东南喀斯特精品旅游圈。石林~泸西~丘北公路把石林国家AAAAA级风景区、国家地质公园、世界自然遗产和泸西阿庐古洞国家AAAA级风景区和丘北普者黑国家AAAA级风景区连为一体,形成滇东南旅游快速通道,同时也将成为我省另一条出境通道,对拓展区域合作,形成旅游开发合力,打造滇东南喀斯特精品旅游圈和加快县域经济发展,意义深远。

二、 项目简介

石林至泸西高速公路(昆明段)项目起于石林至锁龙寺高速公路蓑衣山服务区,在石锁高速设蓑衣山互通与国高网G80广昆高速公路石锁段相连,沿线设长湖落地互通、圭山落地互通,止于石林县圭山镇下部龙。石林至泸西(昆明段)全长27.26公里(其中红河州弥勒市境内2.07公里、石林县境内25.19公里),按双向四车道高速公路标准建设,项目批复概算总投资34.88亿元。石泸高速公路主要控制性工程为:蓑衣山互通,糯斗隧道(全长1.72公里),圭山隧道(全长1.48公里),普拉河大桥(连续刚构),下部龙大桥(钢箱组合)。

二、 项目建设进展情况

(一)投资完成情况

截至目前,项目自开工累计完成投资34.55亿元,占概算总投资34.88亿元的99.05%,自年初累计完成投资3.92亿元,占年度计划2.25亿元的174.22%。

(二)项目建设进展情况

项目路基、桥梁、隧道、路面、绿化、机电、交安工程已基本完工,目前项目待取得有关部门批复后,即可开通试运营。

三、 项目通车进展情况

·

图为项目公司石林办公点

(一)通车工作保障措施

1. 工期保障措施

图为已建成的圭山收费站

为确保项目按期建成,公司以项目公司为首成立了工期管理领导小组,制定《项目工期管理办法》,加强过程控制,实行动态管理,全面掌握项目施工各阶段的进度、安全、质量等情况,出现偏差及时调整。目前,项目已如期按照工期已建成。

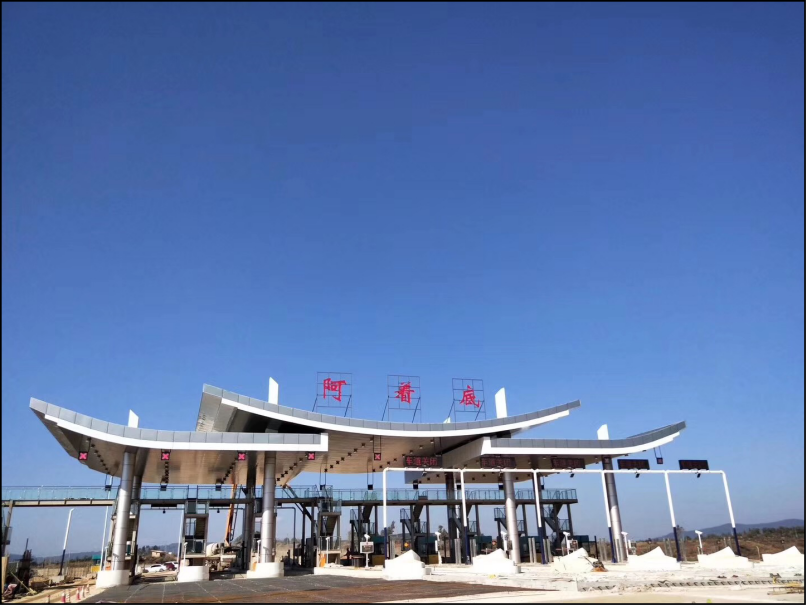

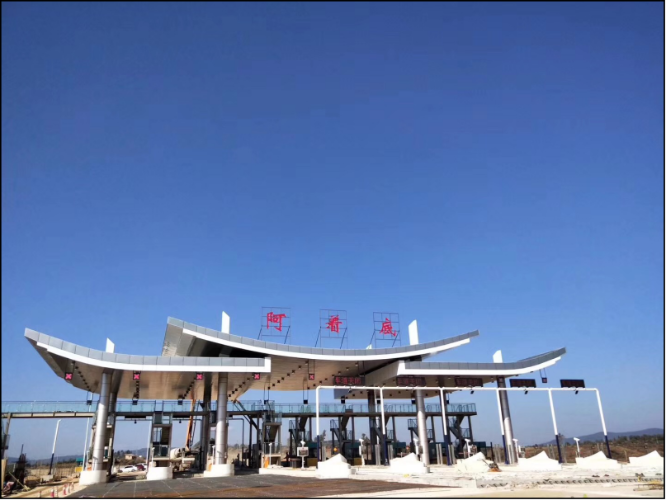

图为已建成的阿着底收费站

2. 通车保障措施

公司以项目公司为首成立了项目通车筹备领导小组,制定《项目通车筹备工作管理办法》,对内加强部门之间沟通,对外加强对接协调,实行动态管理,全面掌握项目通车运营前前期工作、施工进度、文件批复等情况,及时汇总资料及解决问题。

(二)通车筹备工作情况

目前,石林至泸西高速公路(昆明段)项目通车筹备工作正在紧张有序地开展中,项目通车筹备组正在抓紧做好全线开通筹备工作,对外加大与省高管局、省联网部联系,衔接有关收费文件、许可证的批复等事项;对内进一步加强通车前安全检查,做好沿线山体滑坡等地质灾害治理,全面排查治理安全隐患,逐一推进加快服务区建设进度,分阶段实现各项服务功能,加快高速公路附属设施建设,完善公路标识标牌、减速带等设置,为群众营造安全、便捷的出行环境;同时,项目通车筹备组正在积极招聘人员进行组织培训,全面推行标准化管理,提供高效优质服务,确保运营安全、文明、有序。项目通车进展情况如下:

(1)石林至泸西高速公路(昆明段)项目建有2座收费站(圭山收费站、阿着底收费站),需配置70余人;根据公司相关安排,石泸项目公司收费站项目人员由元朔公司培训。目前,石泸公司人员已经培训完毕,人员将根据项目通车进展情况及时安排到位。

(2)项目收费立项资料于由项目公司报送至云南省交通运输厅,预计2020年3月底可取得云南省政府批复,届时,项目取得批复,即可正式开工试运营。

(3)项目公司正在与省级联网公司调试项目联网收费事宜,由于ETC工程提升改造,预计项目于2020年2月底调试完成。
